当前位置:田湾核电
田湾核电站始终坚持安全第一、质量第一,高质量抓好安全生产工作,保障6台机组稳发满发,安全生产形势持续稳定向好。2025年,田湾核电站发电量达到517.17亿千瓦时,同比增长1.9%;累计安全发电 …
12月30日,中核集团旗下中国核电控股的田湾核电7号机组完成热态性能试验,为后续机组核燃料装载、并网发电等工作奠定了坚实基础。热态性能试验简称“热试”,目的是在核燃料装填前全面验证核岛 …
12月30日,中核集团旗下中国核电控股、中核工程总承包建设的田湾核电7号机组完成热态性能试验,为后续机组核燃料装载、并网发电等工作奠定了坚实基础。热态性能试验简称“热试”,目的是在核燃 …
田湾核电5号机组于11月22日启动OT504大修,作为2025年度基地收官大修及"十四五"关键任务,计划执行7500余项检修项目,涵盖堆芯装卸料、主泵解体、母线检修等重大工程。江苏核电与中核运维落实"七分准备、二分执行、一分反馈"筹备机制,全体人员秉持"三特三坚持"精神,严格贯彻核安全"两个零容忍"要求,全力确保实现"四零"目标,安全高效完成大修任务。 …
2025年10月27日15时36分,田湾核电站8号机组常规岛汽轮机LP1低压内上缸吊装就位,中分面螺栓预紧完成,标志着汽轮机扣缸顺利完成。常规岛汽轮机组布置在常规岛汽机房17.45m运转层,为单轴、四缸 …

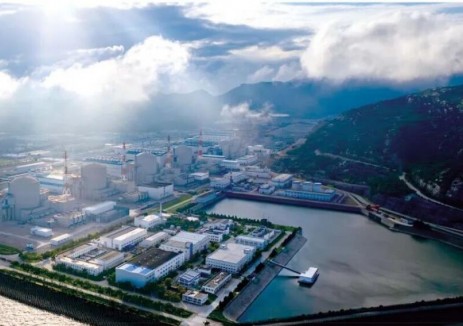

随着田湾核电2号机组成功并网,标志着田湾核电2号机组第15次换料大修(简称OT215大修)安全完成。本次大修是中核集团华东分公司参与田湾核电的第45次田湾大修,也是本年度第三个大修。分公司主 …

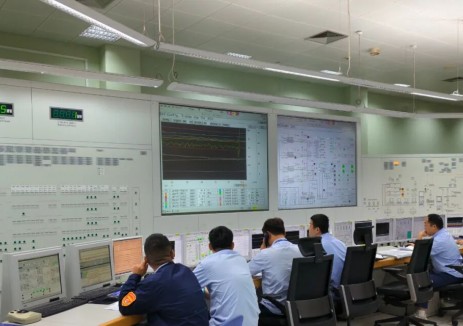

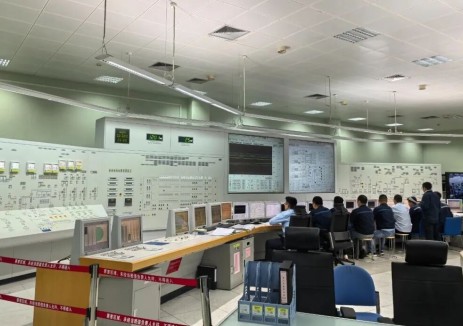

田湾核电OT215大修于10月12日安全完成,江苏核电联合中核运维及各协作单位,通过党建引领与协同攻坚,落实"两个零容忍"要求,完成4000余项检修任务。重点实施核反应堆堆芯能量核心精准置换,实现核燃料装载100%正确率;完成大气释放阀改造、发电机扭振保护升级等关键项目;应用5G网络实现安全壳充泄压实时监测,创同类型机组效率纪录。维修支持处引入5G信号解决隧洞作业管控难题,化学处优化净化工艺提升放射性源项去除效率50%。保健物理处部署智能更衣柜使通行效率提升70%,技术处构建四级监督体 …
10月2日,位于江苏省连云港市的中核集团旗下中国核电(股票代码:601985)控股的田湾核电站累计安全发电突破5000亿度,为江苏及长三角发展提供了源源不断绿色清洁能源,等效节约标准煤消耗1.5亿 …
2025年9月17日9时58分,田湾核电站8号机组隧洞进水构筑物(M1UPK)1号闸门平衡孔开启,相关子项水位、钢闸门状态正常,标志着8号机组循环冷却水供水一级里程碑节点顺利实现。田湾8号机组循环冷 …
在黄海之滨的田湾核电基地,一座百万千瓦级的核电机组已悄然走过25个春秋。2000年9月20日,随着第一罐混凝土浇筑,田湾核电2号机组建设工程正式启动。作为国家“九五”重点工程,它承载着清洁能 …
田湾核电2号机组于9月10日启动OT215大修,涵盖7299项检修项目,包括机械电气4093项、仪控2519项、土建服务47项及性能试验67项等,设置14个关键节点。此次大修是年度重点任务,落实中核集团"追求卓越年"要求,江苏核电联合中核运维采用"七分准备、二分执行、一分反馈"模式,执行"369"运行责任体系和"四零"目标,确保机组后续安全运行。 …
2025年9月3日12时07分,田湾核电站7号机组汽轮发电机组盘车装置顺利投用,就地听音检查无异常,各项参数监视信号显示正常,标志着汽轮发电机组本体设备及附属油系统设备、管道安装工作已大体完 …
8月28日至29日,田湾核电站蒸汽供能项目通过了由中国核电组织的项目档案验收。验收组专家由核工业档案学会、三门核电有限公司、核工业理化工程研究院、中核山东核能有限公司、中核第七研究设计 …
8月26日,中国能建安徽电建二公司承接的田湾核电“和气一号”大修项目圆满完成,此次大修历时9天,共完成能源站备用二级给水泵暖泵管线减压阀解体检查、执行器检查、砂眼更换混合器等工作约203 …
入夏以来,江苏省及连云港市的用电负荷均屡创新高。作为江苏电力重要供给基地之一,田湾核电站认真贯彻落实省能源委员会关于能源电力保供工作部署要求,坚持安全发展、创新发展。为保障高峰用电 …
8月15日,田湾核电8号机组重达210吨、长约15.8米的发电机转子顺利完成穿装作业,标志着8号机组建设取得关键性进展。此次穿装作业技术难度高、协同要求严,项目团队通过优化施工方案、强化风险管 …
田湾核电核能制氢项目累计制氢超3万立方米,采用PEM电解水技术,电解效率达90%,综合能耗4.5kWh/Nm³,热能至氢能转换效率31%,氢气纯度99.999%。项目团队通过优化核电厂"气、水、电"工艺联动提升安全性与性能,验证了核电制氢清洁高效特性。该成果为氢能产业发展提供范例,未来江苏核电将持续创新技术,提升制氢效率并降低成本,助力全球绿色能源转型。 …
2025年8月15日,中国核工业集团有限公司发布《田湾核电站7、8机组调试期间带压堵漏服务项目招标公告》。据公告内容显示,本招标项目田湾核电站7、8机组调试期间带压堵漏服务项目(第二次)已审批 …
2025年8月10日,田湾核电站8号机组主管道过渡段最后一道1N7焊口顺利通过无损检测,标志着8号机组主管道整体焊接工作全面完成。田湾核电站7、8号机组为VVER堆型设计,反应堆冷却剂系统由四条并联 …
7月23日,中核集团旗下中国核电控股的田湾核电7号机组完成冷态功能试验,标志着田湾核电7号机组由安装阶段全面转入调试阶段,也为后续机组全面调试工作安全有序开展奠定了坚实的基础。作为核电 …
